Hidrelétrica de Belo Monte, no Pará, foi
A Hidrelétrica de Belo Monte, no Pará, foi orçada em R$ 16 bilhões, leiloada por R$ 19 bilhões e financiada por R$ 28 bilhões. Quase dois anos depois do início das obras, o valor não para de subir. Já supera R$ 30 bilhões e pode aumentar ainda mais com as dificuldades para levar a construção adiante.



Com a sequência de paralisações provocadas por índios e trabalhadores, estima-se que a obra esteja um ano atrasada. Se continuar nesse ritmo, além dos investimentos aumentarem, a concessionária poderá perder R$ 4 bilhões em receita.



O vaivém dos números da terceira maior hidrelétrica do mundo deve acertar em cheio a rentabilidade dos acionistas, que em 2010 estava calculada em 10,5%. Hoje, as planilhas dos analistas de bancos de investimentos já apontam um retorno real de 6,5% ao ano.



A Norte Energia, concessionária responsável pela construção da usina de 11.233 megawatts (MW) no Rio Xingu, evita falar de indicadores financeiros e afirma apenas que os valores (de R$ 25 bilhões) foram corrigidos para R$ 28,9 bilhões.



Leiloada em abril de 2010, a usina foi arrematada por um grupo de empresas reunidas pelo governo para que a disputa tivesse concorrência. Desde então, o projeto tem sido pressionado por uma série de fatores em áreas distintas. A montagem eletromecânica dos equipamentos, por exemplo, até hoje não foi contratada, e um dos motivos seria a elevação dos preços dos serviços, de R$ 1 bilhão para cerca de R$ 1,6 bilhão. Custos ambientais e gastos administrativos também estão bem acima das previsões iniciais.



Junta-se a essa lista as despesas indiretas com mão de obra, como cesta básica e tempo para visitar a família. Dados do Sindicato Nacional da Indústria da Construção Pesada (Sinicon) mostram que, em apenas um ano e meio, o valor da cesta básica dos trabalhadores de Belo Monte subiu 110% e o intervalo entre as visitas das famílias, pagas pela empresa, recuou de 180 dias para 90 dias.



Vale destacar que a obra tem 22 mil trabalhadores, e a maioria fica em alojamentos. Qualquer mudança nos benefícios – mesmo que pequena – tem impacto relevante no orçamento.



As interrupções dos trabalhos por causa das invasões e greves também são fatores que explicam o aumento dos custos. Até quinta-feira, cerca de 7 mil trabalhadores do sítio Belo Monte, onde está sendo construída a casa de força da usina, ficaram parados por causa da invasão de 83 índios no local. A paralisação durou uma semana. Desde o início das obras da hidrelétrica, foram 15 invasões (e 16 dias de greve) que paralisaram as atividades e ajudaram a atrasar o cronograma em cerca de um ano.



Aceleração



Recuperar o tempo perdido exigiria um programa de aceleração das obras e significaria elevar os custos de mão de obra, dobrar turnos ou contratar mais gente. Ainda assim, afirmam executivos que trabalham na obra, não é certeza de que a hidrelétrica seja entregue no prazo estabelecido. Desde a década de 70, quando os primeiros estudos começaram a ser feitos, Belo Monte é motivo de polêmica.



Pela dimensão do investimento e sua visibilidade no mundo inteiro por causa das questões ambientais, o projeto é alvo de reivindicações e protestos – e ninguém duvida que novas greves e invasões vão ocorrer até o fim da obra.

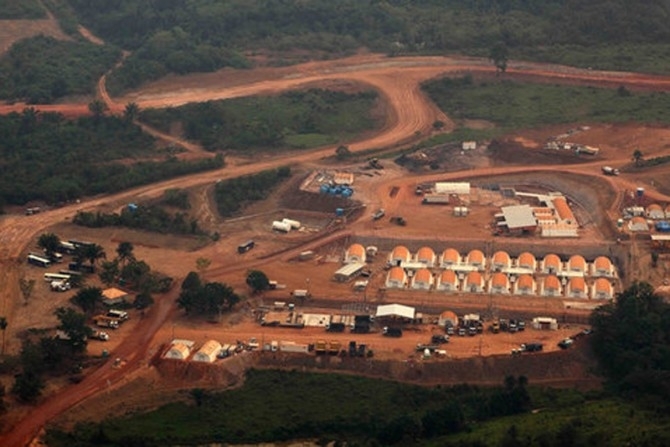

Pelo cronograma original, as operações da usina devem começar em dezembro de 2014. Hoje, porém, apenas 30% das obras civis estão concluídas.




Fonte: ESTADÃO
